渭河项目部:直击#4机组A修最前线

日期:2025-09-10  文/黄联锋

渭北初秋,天高云淡。在渭河项目部#4机A修现场,呈现在眼前的却是另一番热火朝天的繁忙景象。

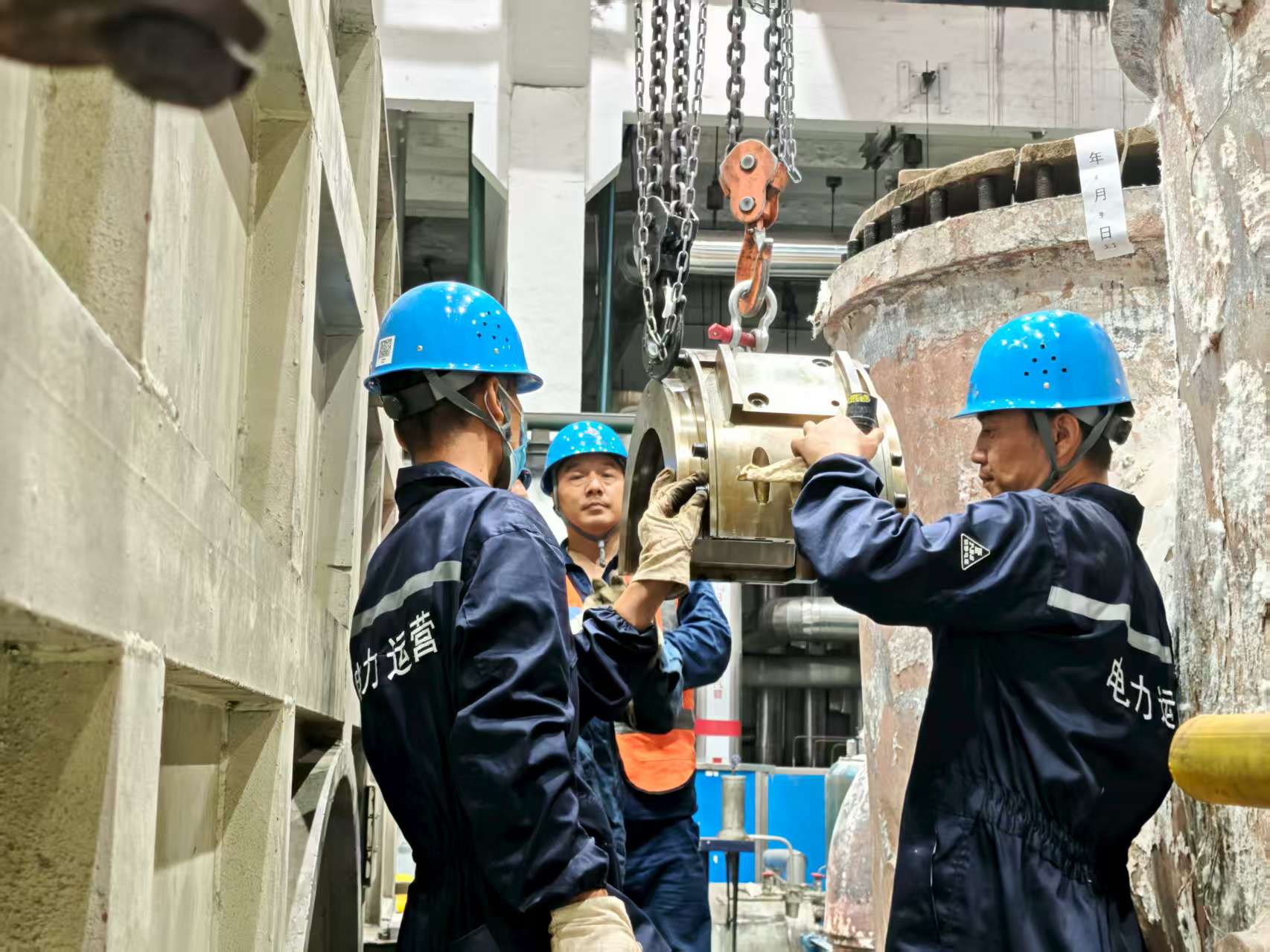

9月5日,#4机12.6米汽轮机本体大修现场,随着起重指挥一声清脆的哨响,行车缓缓运行,吊钩精准移动至指定位置,硕大的外缸刚被平稳提起,5名严阵以待的作业人员立即上前,仔细检查、精心测量,各项工作有条不紊展开……

汽轮机被称作火电厂的“心脏”,汽机本体大修则犹如实施一场“精密手术”。“本次大修将对汽轮机进行全方位深度维修,通过调整轴系中心降低振动、优化隔板汽封间隙提升热效率,并更换部分零部件,全面提高机组长期运行的稳定性。”主机班班长詹泾永介绍。

仅一墙之隔,锅炉受热面检查同步推进,成为此次等级检修的另一大挑战。在空旷昏暗的炉膛内,检修人员借着手电光,沿30多米高的脚手架攀行,在飞扬的煤粉中对水冷壁、过热器、再热器、省煤器等数以千计的管道逐一进行细致检查。

“针对受热面管道多、任务重的难题,开工前,锅炉专业多次召开技术专题会,群策群力优化流程和方法;开工后,我们采用‘看、摸、测、检、防’五步摸排法和观颜色、测壁厚、探焊缝三步确定法,共发现隐患113处,重大缺陷6处。”现场参与检查的锅炉专工刘宏介绍,通过现场勘查、对比分析、梳理汇总,为后期的换管工作提供了扎实的资料。

为节约工期,锅炉专业还专门组建受热面检查突击队,分设摸排、审核、复审三个小组。突击队队长徐飞解释道:“摸排组初步筛选疑似管道,审核组通过蠕胀测量缩小范围,复审组最终借助超声波确认缺陷。流程优化后,工作量大幅减少,工期也从原计划的10天压缩至6天。”

与此同时,脱硫系统的6kV段母线大修也在紧张进行。作为关键供电枢纽,其状态直接影响整个脱硫系统乃至发电机组的安全运行。检修人员对母线仓、接地刀闸等设备进行全面维护,细致检修储能器、开关等操作机构。“经过系统大修,设备性能显著提升,多项潜在隐患被彻底消除,为后续安全稳定运行打下坚实基础,”正在作业的王成成补充道。

此次#4机组A级检修中,渭河项目部共承担了标准项目、非标及技改、技术监督任务470项。截至当前,已开工208项,完成26项,其余项目也在按计划紧锣密鼓地筹备进行中。
